To jest ten etap inwestycji, w którym budynek przestaje być tylko ukończoną konstrukcją, a zaczyna być obiektem gotowym do legalnego używania, najmu albo przekazania kupującemu. Wyjaśniam tu, kiedy potrzebna jest formalna decyzja, jakie dokumenty trzeba mieć pod ręką, jak wygląda kontrola urzędu i z jakimi kosztami trzeba się liczyć. Dorzucam też praktyczny wątek dla właścicieli nieruchomości, bo opóźnienie na tym etapie potrafi przesunąć start czynszu o całe tygodnie.

Najważniejsze informacje o odbiorze budynku bez zbędnych formalności

  • Nie każdy obiekt wymaga decyzji administracyjnej, bo w wielu przypadkach wystarczy zawiadomienie o zakończeniu budowy.
  • Gdy decyzja jest obowiązkowa, urząd przeprowadza obowiązkową kontrolę i dopiero potem wydaje rozstrzygnięcie.
  • Do wniosku trzeba dołączyć zamknięty katalog dokumentów, a organ nie może żądać dowolnych dodatkowych papierów.
  • Najczęstsze opóźnienia powodują braki w dzienniku budowy, protokołach instalacji i geodezji powykonawczej.
  • Opłata za samą decyzję zależy od rodzaju obiektu, a przy pełnomocniku dochodzi zwykle 17 zł opłaty skarbowej.
  • Przy inwestycjach pod najem warto zsynchronizować odbiór z harmonogramem umowy, żeby nie zamrażać przychodów.

Kiedy trzeba uzyskać decyzję, a kiedy wystarczy zawiadomienie

Ja na tym etapie zawsze zaczynam od jednego pytania: czy inwestor rzeczywiście potrzebuje decyzji, czy wystarczy samo zawiadomienie o zakończeniu budowy. To ważne, bo w praktyce te dwie ścieżki dają zupełnie inny ciężar formalny i inny czas oczekiwania. Zawiadomienie jest prostsze i szybsze, a decyzja wchodzi do gry wtedy, gdy ustawa wymaga mocniejszej kontroli albo gdy chcesz rozpocząć użytkowanie przed zakończeniem wszystkich robót.

Scenariusz Co składasz Co dzieje się dalej Praktyczny efekt dla właściciela
Obiekt, dla którego wystarcza standardowe zakończenie budowy Zawiadomienie o zakończeniu budowy Urząd ma 14 dni na sprzeciw lub wezwanie do uzupełnienia Szybszy start użytkowania i najmu
Obiekt objęty obowiązkiem decyzji Wniosek o wydanie decyzji Organ robi obowiązkową kontrolę budowy Więcej formalności, ale też formalne potwierdzenie gotowości
Chcesz korzystać z budynku lub jego części przed końcem wszystkich prac Wniosek o decyzję przed zakończeniem robót Urząd może dopuścić tylko część samodzielnie funkcjonującą Da się wcześniej uruchomić np. część najmu lub działalności

Warto pamiętać, że decyzja jest wymagana także w szczególnych przypadkach legalizacyjnych i naprawczych. Jeśli inwestycja zmieniła właściciela w trakcie budowy, najpierw trzeba uporządkować status formalny po stronie inwestora, bo bez tego wniosek może po prostu utknąć. Kiedy już wiesz, którą ścieżkę wybrać, przechodzimy do dokumentów, bo to one najczęściej decydują o tempie całej sprawy.

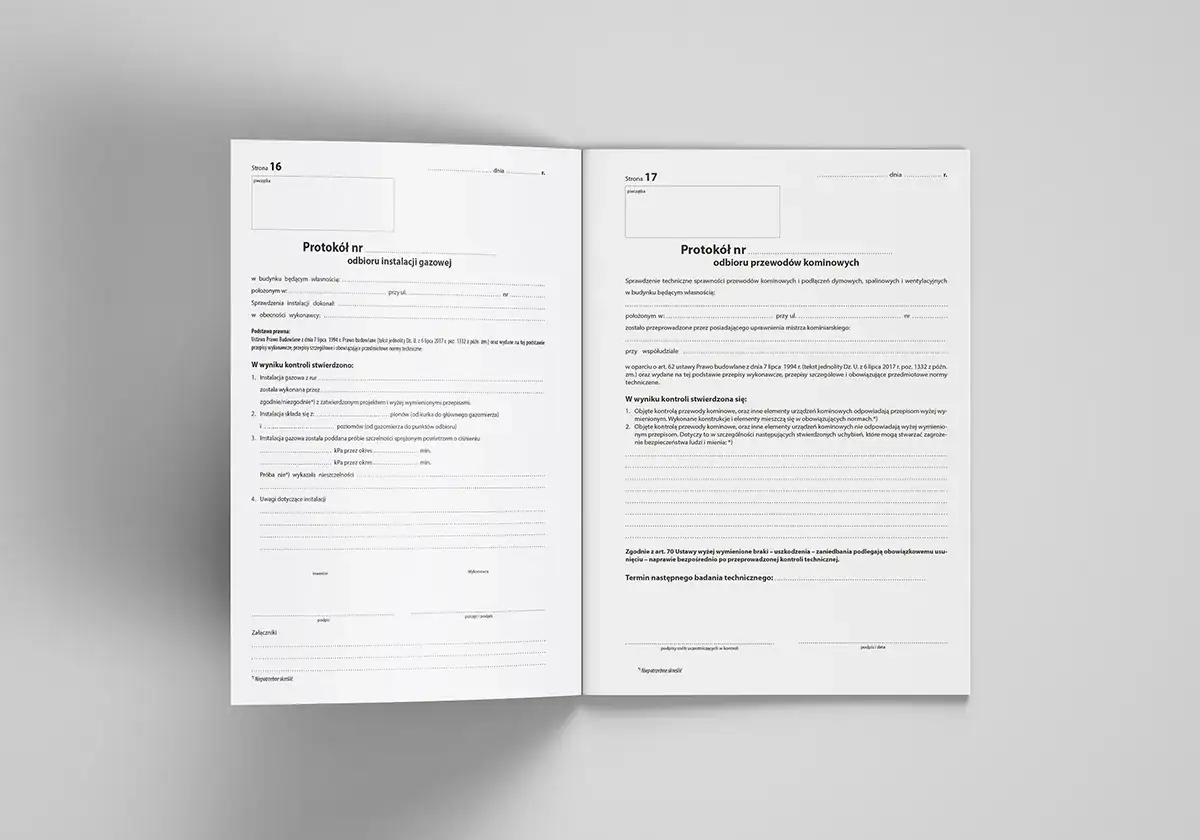

Protokół odbioru instalacji gazowej i przewodów kominowych. Dokument zawiera rubryki do wypełnienia, potwierdzające zgodność z przepisami i normami, co jest kluczowe dla uzyskania pozwolenia na użytkowanie.

Jakie dokumenty przygotować do wniosku

W tej części najłatwiej popełnić błąd, bo inwestorzy często zakładają, że urząd będzie chciał „jeszcze coś dorzucić”. Według GUNB katalog dokumentów dołączanych do wniosku jest zamknięty, więc organ nie powinien wychodzić poza to, co wskazuje przepis. To dobra wiadomość, ale pod jednym warunkiem: trzeba rzeczywiście przygotować komplet wymaganych załączników i nie pomylić kopii z oryginałem tam, gdzie ma to znaczenie.

Dokument Po co jest potrzebny Na co zwrócić uwagę
Oryginał dziennika budowy Pokazuje przebieg robót i ich formalne zamknięcie Braki wpisów, nieczytelne adnotacje albo brak podpisów potrafią zatrzymać sprawę
Projekt techniczny z naniesionymi zmianami Umożliwia porównanie wykonania z projektem Zmiany muszą być spójne z tym, co faktycznie zrobiono na budowie
Oświadczenie kierownika budowy Potwierdza zgodność robót z projektem i przepisami Nie wolno traktować go jak formalności bez treści; urząd czyta je bardzo uważnie
Oświadczenie o doprowadzeniu terenu do należytego stanu Potwierdza uporządkowanie placu budowy i otoczenia Przy inwestycjach miejskich to częsty punkt zapalny
Protokoły badań i sprawdzeń instalacji Dowodzą, że instalacje działają bezpiecznie i zgodnie z przeznaczeniem Najczęściej problem dotyczy elektryki, wentylacji, kominów i przyłączy
Dokumentacja geodezyjna powykonawcza Potwierdza zgodność usytuowania obiektu z projektem To jedna z częstszych przyczyn uzupełnień, bo geodezja bywa składana za późno
Potwierdzenie odbioru przyłączy Pokazuje, że obiekt może być faktycznie użytkowany Bez tego budynek może być formalnie gotowy, ale praktycznie nieprzydatny
Świadectwo charakterystyki energetycznej Jest wymagane dla budynków, z wyjątkami przewidzianymi w przepisach Warto przygotować je wcześniej, żeby nie czekać na końcu tylko przez jeden dokument
Decyzja UDT, jeśli dotyczy Potwierdza możliwość eksploatacji urządzeń technicznych Dotyczy tylko tych obiektów, w których rzeczywiście występuje dozór techniczny

W praktyce największy problem nie polega na samym zebraniu papierów, tylko na ich skoordynowaniu. Jedne dokumenty powstają na końcu budowy, inne dopiero po odbiorach branżowych, a jeszcze inne po inwentaryzacji geodezyjnej. Jeśli masz je wszystkie wcześniej, sama ścieżka urzędowa robi się znacznie mniej nerwowa.

Jak wygląda procedura krok po kroku

W dobrze poprowadzonej inwestycji ta procedura nie powinna być improwizacją. Najpierw sprawdza się, czy budynek naprawdę jest gotowy do zgłoszenia, potem składa się wniosek do właściwego organu nadzoru budowlanego, a następnie czeka na kontrolę i decyzję. Jak wyjaśnia GUNB, obowiązkowa kontrola jest przeprowadzana przed wydaniem decyzji i inwestor musi w niej uczestniczyć.

  1. Sprawdzasz gotowość obiektu. Chodzi nie tylko o to, czy budynek stoi, ale czy można go bezpiecznie używać zgodnie z przeznaczeniem. Jeśli planujesz najem częściowy, od razu oceń, czy wydzielona część może działać samodzielnie.

  2. Składasz wniosek do właściwego organu. W praktyce będzie to powiatowy inspektor nadzoru budowlanego, a w niektórych sprawach wojewódzki inspektor. Wniosek może złożyć inwestor albo pełnomocnik.

  3. Urząd sprawdza kompletność dokumentów. Jeśli czegoś brakuje, wzywa do uzupełnienia. Tu właśnie najczęściej traci się czas, bo jedno niedopatrzenie potrafi zatrzymać cały ruch na kilka dni lub tygodni.

  4. Organ wyznacza obowiązkową kontrolę. Termin kontroli przypada przed upływem 21 dni od doręczenia wezwania albo uzupełnionego wezwania, a o terminie urząd zawiadamia w ciągu 7 dni. To już nie jest papierowa formalność, tylko realna wizyta na budowie.

  5. Po kontroli zapada rozstrzygnięcie. Jeśli wszystko się zgadza, organ wydaje decyzję. Gdy obiekt oddawany jest przed końcem wszystkich prac, decyzja może określać warunki użytkowania albo termin wykonania pozostałych robót.

Na tym etapie dobrze widać, że decyzja nie jest tylko „zgodą z urzędu”, ale narzędziem porządkującym końcówkę inwestycji. Dla właściciela to istotne również z perspektywy najmu, bo start operacyjny obiektu powinien iść w parze z terminami umowy i przekazania lokalu.

Ile to kosztuje i gdzie najłatwiej się pomylić

Koszt administracyjny zwykle nie jest największą pozycją w budżecie inwestycji, ale potrafi zaskoczyć, jeśli pojawia się na końcu. Sama opłata skarbowa za decyzję jest powiązana z opłatą za pozwolenie na budowę danego obiektu i wynosi 25% tej stawki. W budownictwie mieszkaniowym opłata często nie występuje, bo sprawy z tego zakresu są co do zasady wyłączone z opłaty skarbowej za pozwolenie na budowę, a decyzja liczona jest właśnie od tej podstawy.

Element kosztu Typowa wysokość Kiedy występuje
Opłata skarbowa za decyzję 25% stawki opłaty za pozwolenie na budowę danego obiektu Gdy sprawa nie korzysta ze zwolnienia
Pełnomocnictwo 17 zł Gdy inwestor działa przez pełnomocnika
Zwolnienie z opłaty 0 zł W określonych przypadkach ustawowych, m.in. przy niektórych inwestycjach mieszkaniowych i wskazanych wyjątkach

W praktyce najłatwiej pomylić dwie rzeczy: koszt samej decyzji i koszt pełnomocnika. Samo pełnomocnictwo to drobiazg, ale przy kilku osobach w łańcuchu formalnym potrafi się mnożyć. Jeśli inwestycja ma pracować na czynsz, ja zawsze liczę te drobne pozycje z wyprzedzeniem, bo później i tak wracają w harmonogramie jako „nieprzewidziane”. Znając koszty, łatwiej ocenić, kiedy budynek realnie zacznie zarabiać na siebie.

Co to oznacza dla najmu i startu przychodów z nieruchomości

Dla właściciela albo dewelopera z najmem najważniejsze pytanie brzmi zwykle nie „czy dokument jest ładny”, tylko „kiedy zacznie się czynsz”. I tu formalności budowlane mają bezpośredni wpływ na cash flow. Jeśli lokal albo budynek ma być oddany najemcy od razu po zakończeniu inwestycji, odbiór trzeba zgrać z umową, przekazaniem kluczy, odbiorami mediów i startem rozliczeń.

W praktyce są trzy scenariusze. Pierwszy: budynek jest gotowy w całości i dopiero wtedy startuje najem. Drugi: użytkowana ma być tylko część obiektu, bo reszta prac jeszcze trwa. Trzeci: inwestor kupił lub przejął projekt w trakcie budowy i najpierw musi uporządkować status formalny, zanim w ogóle zacznie rozmawiać z najemcą o przekazaniu powierzchni.

Najbardziej praktyczna zasada jest prosta: najpierw zgodność formalna, potem komercjalizacja. Jeżeli lokal ma służyć działalności usługowej, handlowej albo biurowej, brak zamkniętej procedury na końcu inwestycji potrafi zablokować przeprowadzkę najemcy, a czasem także wypłatę finansowania albo uruchomienie polisy. To nie jest problem wyłącznie prawny; to jest realne ryzyko finansowe dla całej inwestycji.

W przypadku najmu częściowego szczególnie ważne jest, aby wydzielona część naprawdę mogła funkcjonować samodzielnie. To rozwiązanie ma sens tylko wtedy, gdy wejścia, instalacje, bezpieczeństwo i obsługa techniczna nie zależą od fragmentu budowy, który jeszcze trwa. W przeciwnym razie krótkoterminowy zysk z szybszego najmu może zamienić się w dłuższy i droższy problem.

Co najczęściej opóźnia odbiór i jak tego uniknąć

Najwięcej opóźnień widzę nie w samym urzędzie, tylko w końcówce budowy. Na papierze wszystko wygląda prawie gotowe, ale w praktyce brakuje jednego podpisu, jednego protokołu albo jednej aktualizacji projektu. To właśnie ten etap lubi wykładać harmonogram, szczególnie jeśli inwestor liczy, że „jakoś się dopnie” po złożeniu wniosku.

  • Rozbieżności między projektem a wykonaniem. Jeśli na budowie pojawiły się zmiany, trzeba je mieć dobrze opisane i naniesione w dokumentacji.
  • Brak pełnych protokołów instalacji. Elektryka, wentylacja, komin, przyłącza i urządzenia techniczne muszą być potwierdzone przez właściwe osoby.
  • Za późno zrobiona geodezja powykonawcza. To dokument, który często czeka na końcu, choć powinien być zaplanowany dużo wcześniej.
  • Nieuporządkowany teren budowy. Oświadczenie kierownika budowy nie powinno być tylko formalnym załącznikiem, bo urząd patrzy na nie bardzo praktycznie.
  • Zbyt wczesny termin składania wniosku. Jeśli obiekt nie jest jeszcze faktycznie gotowy do samodzielnego użytkowania, lepiej doszlifować końcówkę niż przyspieszać na siłę.

Jeśli miałbym wskazać jedną rzecz, która najbardziej skraca całą ścieżkę, byłoby to przygotowanie kompletu dokumentów jeszcze przed wysłaniem wniosku i zsynchronizowanie odbioru z planem najmu. Dzięki temu procedura przestaje być chaotycznym domykaniem budowy, a staje się normalnym, przewidywalnym etapem inwestycji. I właśnie tak warto ją prowadzić, jeśli budynek ma szybko zacząć pracować na właściciela.

FAQ - Najczęstsze pytania

Decyzja jest wymagana dla obiektów o większym stopniu skomplikowania lub gdy chcesz użytkować budynek przed zakończeniem wszystkich robót. Zawiadomienie wystarcza w prostszych przypadkach, przyspieszając start użytkowania obiektu.

Niezbędne są m.in. dziennik budowy, projekt techniczny z naniesionymi zmianami, oświadczenie kierownika budowy, protokoły badań instalacji i geodezja powykonawcza. Kompletność i spójność dokumentów to podstawa sprawnego procesu.

Opóźnienia wynikają z rozbieżności projekt-wykonanie, braków w protokołach instalacji, zbyt późnej geodezji powykonawczej czy nieuporządkowanego terenu. Klucz to przygotowanie kompletu dokumentów przed złożeniem wniosku.

Formalne zakończenie inwestycji ma bezpośredni wpływ na start najmu i cash flow. Opóźnienia w odbiorze mogą przesunąć rozpoczęcie generowania czynszu, dlatego synchronizacja z umowami najmu jest kluczowa dla inwestorów.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

pozwolenie na użytkowanie
odbiór budynku decyzja czy zawiadomienie
dokumenty do odbioru budynku
procedura odbioru budynku krok po kroku
koszty odbioru budynku
jak uniknąć opóźnień odbioru budynku
Autor Eryk Wiśniewski
Eryk Wiśniewski
Jestem Eryk Wiśniewski, analitykiem branżowym z wieloletnim doświadczeniem w obszarze finansów. Od ponad dziesięciu lat zajmuję się badaniem rynków oraz analizowaniem trendów ekonomicznych, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji. Moja specjalizacja obejmuje zarówno zarządzanie finansami osobistymi, jak i analizę inwestycji, co daje mi szeroką perspektywę na różnorodne aspekty finansowe. W mojej pracy koncentruję się na uproszczeniu skomplikowanych danych oraz dostarczaniu obiektywnej analizy, co ma na celu wsparcie czytelników w podejmowaniu świadomych decyzji finansowych. Dążę do tego, aby każdy artykuł, który tworzę, był nie tylko informacyjny, ale również wartościowy, dlatego regularnie aktualizuję swoje treści i dbam o ich zgodność z najnowszymi trendami rynkowymi. Moim celem jest zapewnienie czytelnikom zaufanych i precyzyjnych informacji, które pomogą im lepiej zrozumieć świat finansów oraz skuteczniej zarządzać swoimi zasobami.
